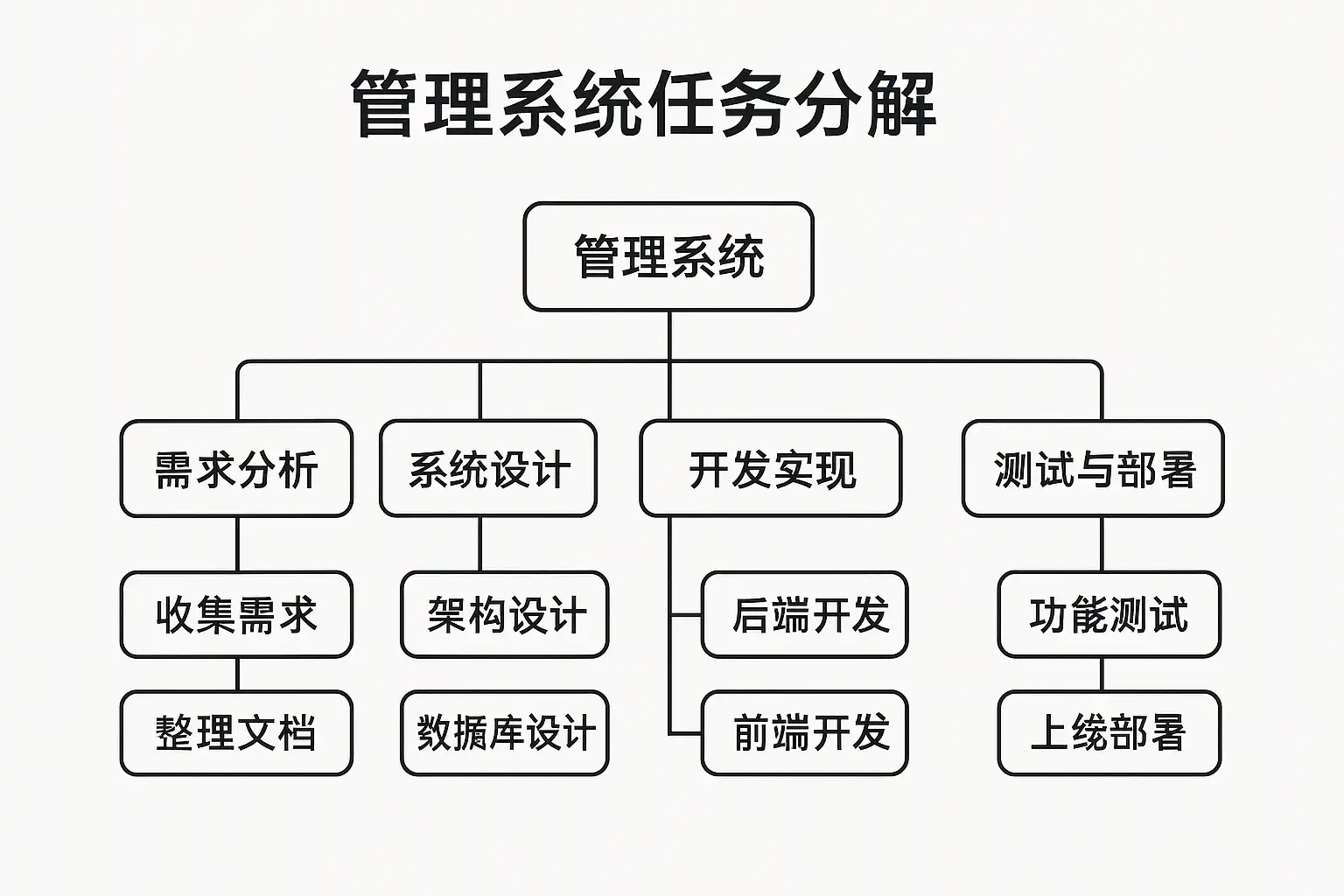

管理系统任务分解方法详解,任务分解如何高效实施?
要高效实施管理系统的任务分解,关键在于:1、以成果为导向的WBS、2、明确停止规则、3、RACI与依赖管理、4、可视化与度量闭环。其中,WBS强调先定义可交付成果,再自顶向下分层拆解至可执行任务,确保每一项都能“看得见、交得出、验得了”,从而自然减少遗漏与返工,提升估算准确性与协同效率。
《管理系统任务分解方法详解,任务分解如何高效实施?》
一、核心框架与原则
- 成果导向(Deliverable-based):以“交付物/业务价值”为中心,而非“活动”展开。输出更稳定、对齐价值、便于验收。
- MECE原理:相互独立、完全穷尽,避免重复或空档。
- SMART/INVEST:目标与任务可衡量、可验证(Specific、Measurable、Achievable、Relevant、Time-bound;Independent、Negotiable、Valuable、Estimable、Small、Testable)。
- 渐进明细(Rolling Wave):越临近里程碑的任务越细,远期维持粗粒度,降低计划成本。
- 小批量、快反馈:以天为单位的可交付,迭代拉齐需求—实现—验证,减少不确定性。
- 约束—风险—依赖并行识别:在分解中同步梳理技术、合规、资源、环境等因素,构建现实可行的排期。
二、标准流程(10步)
1、界定范围与成功标准:明确目标、边界、验收指标(如上线率、性能阈值、用户体验分)。 2、识别关键可交付物:按业务域/能力/模块列出里程碑与成果包。 3、构建WBS分层:从成果到组件到任务,每层满足MECE与可验收性。 4、定义任务卡:清晰输入/输出、完成标准、估时、前置依赖、负责人、风险与预案。 5、设置停止规则:拆到“1—2天可交付、单人可完、可测可验”为止。 6、梳理RACI:对关键任务设定负责(R)、审批(A)、协作(C)、知会(I)。 7、估算与计划:三点估算、关键路径、缓冲管理、版本/迭代节拍。 8、可视化与同步:看板/燃尽、需求—任务—测试用例链路、日站会与节奏化评审。 9、度量与改进:流周期、吞吐、缺陷逃逸率、计划达成率;用数据驱动优化。 10、基线与变更控制:冻结WBS基线,轻重变更分级审批,保持一致性与可追溯。
下面将10步流程与产出、责任人、工具做一体化映射,便于照单执行:
| 步骤 | 关键产物 | 核心问题 | 责任人 | 常用工具 |
|---|---|---|---|---|
| 1 范围定义 | 目标陈述、成功指标 | 做什么、不做什么?如何判定成功? | 产品/业务Owner | PRD、SRS、目标卡 |
| 2 成果识别 | 里程碑、成果清单 | 哪些“看得见”的交付物? | 产品+架构 | Roadmap、里程碑图 |
| 3 WBS | 分层结构图 | 如何自顶向下不遗漏? | 项目经理 | WBS树图、Miro/ProcessOn |
| 4 任务卡 | 任务条目、验收标准 | 如何执行与验收? | 模块Owner | Jira/禅道/Excel |
| 5 停止规则 | 粒度检查清单 | 何时停止再拆? | 项目经理 | Checklist |
| 6 RACI | 角色职责表 | 谁负责、谁审批、谁协作? | 项目经理 | RACI表 |
| 7 计划估算 | 工时、关键路径、缓冲 | 多久、何时、风险点? | PMO/项目经理 | MS Project、甘特图 |
| 8 可视化 | 看板、依赖图 | 如何透明与同步? | 整体团队 | Jira看板、Obeya墙 |
| 9 度量 | KPI/KR指标板 | 做得如何、哪里优化? | PMO/Scrum Master | 控制图、燃尽图 |
| 10 变更控制 | 变更单、基线 | 如何稳住范围与承诺? | 变更委员会 | 版本库、基线记录 |
三、常见分解方法详解与对比
- 成果导向WBS:以可交付物为中心,适合里程碑明确的项目(上线、验收)。
- 过程/价值流拆解:围绕“从需求到交付”的端到端流程,适合瓶颈诊断与跨部门协同。
- 目标-关键结果-举措(OKR→Initiatives→Tasks):战略落地到行动的桥梁,适合年度/季度规划。
- 用户故事/BDD/Event Storming:以用户价值与业务事件驱动拆分,适合需求前期对齐与微服务边界讨论。
- 能力/模块拆分:以系统能力或微服务模块为单位,适合平台型或复杂架构项目。
- 风险/依赖拆分:将高风险项前置为独立Spike/PoC,降低整体不确定性。
| 方法 | 适用场景 | 优点 | 限制 | 关键提示 |
|---|---|---|---|---|
| 成果导向WBS | 明确交付物 | 易对齐验收、便于承诺 | 初期需清晰产物定义 | 每层均需可验收 |
| 价值流拆解 | 跨部门流程 | 揭示瓶颈、改善交付 | 不直接生成任务 | 结合WBS落到任务 |
| OKR链路 | 战略落地 | 对齐方向、聚焦价值 | 需要稳定KR度量 | KR与任务映射双向追踪 |
| 用户故事/BDD | 业务驱动 | 贴近用户、减少过度设计 | 需补充非功能 | 与NFR清单结合 |
| 能力/模块 | 平台/大系统 | 便于架构治理 | 易忽视场景价值 | 同时维护用例视角 |
| 风险/依赖拆 | 高不确定性 | 早暴露风险 | 产出非直接价值 | Spike限定时长/验收 |
四、如何判定“分解到位”与质量校核
- 停止规则(任一不满足就继续拆): 1)单人负责可完成;2)1—2天可交付;3)有明确输入/输出与验收标准;4)依赖清楚、风险可控;5)可估算且可测试。
- 质量检查清单(DoR/DoD):
- DoR:业务场景明确、边界条件与异常流程补齐、影响面(接口/数据/权限/合规)已列出、依赖已登记、估算完成。
- DoD:代码合并+静态检查通过、单元/集成测试达标、性能与安全基线达标、文档更新、灰度与监控指标配置完成。
五、高效实施的组织与协同
- RACI与接口定义:对跨团队的关键任务,明确“单点负责制”,书面约定输入输出与时间窗。
- 同步节奏:日站会(15分钟)、周计划回顾、双周评审/回顾,形成稳定节拍。
- 可视化:看板列如“待做/进行中/待验收/完成/阻塞”,依赖图展示跨团队阻塞链。
- 度量闭环:
- 交付流指标:前置时间(Lead Time)、流程周期(Cycle Time)、在制品(WIP)、流效率(增值时间/总时间)。
- 计划指标:计划达成率、返工率、需求变更率。
- 质量指标:缺陷密度、缺陷逃逸率、MTTR。
六、估算与排期:从不确定到可承诺
- 三点估算(乐观/最可能/悲观)→ 期望工时与方差,关键路径聚焦缓冲分配。
- 关键路径与资源负载:用甘特图识别最长依赖链,对稀缺资源(DBA/安全)做统一排他预留。
- 缓冲管理:特征缓冲(高风险任务)、项目缓冲(总工期10—20%),可视化消耗。
- 依赖矩阵:跨团队依赖提前锁档期,设置“最晚无忧日期”。
七、风险与变更控制
- 风险识别:技术可行性、第三方交付、数据质量、合规审批、环境与发布窗口。
- 评估矩阵:概率×影响分级,A类风险需高层关注与资源倾斜。
- 预案:回退策略、旁路方案、替代组件、加测与演练。
- 变更分级:轻微(看板内自批)、一般(项目级审批)、重大(变更委员会/基线重估)。
| 风险类别 | 示例 | 监测信号 | 预案 |
|---|---|---|---|
| 技术 | 新框架性能未知 | 压测不达标 | 先PoC+降级开关 |
| 依赖 | 三方API变更 | SLA波动 | 本地缓存/熔断 |
| 合规 | 隐私条款更新 | 审计发现 | 数据脱敏/最小权限 |
| 资源 | 关键人力冲突 | 工期偏差 | 双人冗余/外包弹性 |
| 发布 | 灰度失败 | 告警激增 | 快速回滚/限制流量 |
八、案例:报表模块的任务分解示例
场景:管理系统新增“运营报表”模块,目标是“上线后T+1小时产出报表,性能P95< 1.5s,支持3类用户角色权限”。
- 成果物层(WBS Level 1): 1)数据模型与ETL流程;2)报表服务与API;3)前端可视化页面;4)权限与审计;5)监控与告警;6)验收与上线手册。
- 组件层(Level 2)示例:
- ETL:源数据映射、清洗规则、调度配置、失败补偿、数据质量校验。
- 报表API:查询聚合、缓存策略、分页与导出、限流、性能压测脚本。
- 前端:页面框架、图表组件、筛选器、空态/异常态、可访问性审查。
- 权限:角色矩阵、接口鉴权、中台对接、审计日志。
- 任务层(Level 3)示例(满足停止规则):
- “完成‘订单表映射规则v1’并通过数据比对>99.5%”
- “实现‘报表查询聚合SQL-v1’并通过100w行压测P95< 1.5s”
- “前端筛选器组件交互与测试用例全绿”
- “角色RBAC策略在预发环境通过安全扫描”
- RACI与依赖:
- DBA对ETL关键脚本为A,数据工程师为R;前后端对报表字段字典为C;安全为I。
- 验收与度量:
- 功能:三大报表场景演示用例100%通过。
- 性能:性能基线满足;告警阈值配置生效。
- 质量:零P1缺陷;灰度阶段用户反馈转化率>80%通过。
九、常见误区与对策
- 只拆活动不拆成果:导致完成感强但无法验收。对策:每层以可交付物命名,附验收标准。
- 过度分解:管理成本高、灵活性差。对策:近—细、远—粗;以风险/不确定性驱动粒度。
- 职责不清:多人负责等于无人负责。对策:关键项设单一R与明确A。
- 忽略非功能需求(NFR):性能、安全、可维护性后置。对策:在WBS中单列NFR清单与测试。
- 工具过重:流程复杂化。对策:以最小可行流程起步,迭代增加。
- 只拆不合:缺乏里程碑节奏。对策:以“集成演示”为节拍,按增量完成闭环。
十、工具与模板
- 工具建议:需求与任务(Jira、禅道、Trello)、协同(Confluence、Notion)、流程设计(Miro、ProcessOn)、计划(MS Project、甘特图)、自动化测试与监控(GitLab CI、Grafana)。
- 通用任务卡字段模板(建议团队统一)
| 字段 | 说明 | 示例 |
|---|---|---|
| 任务名称 | 以成果表达 | 报表API分页与导出 |
| 验收标准 | 可测试的完成定义 | 导出CSV 100w行< 30s,P95< 1.5s |
| 输入/输出 | 前置产物与交付物 | 输入:字段字典v2;输出:API文档v1 |
| 依赖 | 前置任务/团队 | 数据清洗规则v1完成 |
| 估算 | 三点估算或故事点 | 4h/8h/16h |
| 负责人 | 单一R | 张三 |
| 风险与预案 | 关键不确定性 | 大表扫描→增加索引/缓存 |
| 测试联动 | 用例/脚本ID | TC-API-023/压测脚本JMX |
| 状态/日期 | 里程碑 | 预发2025-12-10 |
十一、落地路线:30-60-90天行动计划
- 0—30天:建立WBS模板与任务卡标准;选定一个进行中项目试点;引入看板与基本度量(Cycle Time、WIP);完成RACI梳理。
- 31—60天:将价值流梳理扩展到两条关键流程;推行停止规则与DoR/DoD检查;上线三点估算+缓冲管理;形成变更分级制度。
- 61—90天:沉淀方法库与案例库;建立跨项目依赖管理例会;度量驱动的改进机制(季度复盘);将“集成演示”纳入里程碑。
结语与行动建议:
- 先以“成果导向WBS+停止规则”为抓手,快速把任务可执行、可验收的“地基”打牢。
- 同步建立RACI与依赖矩阵,保障跨团队协同与承诺兑现。
- 用可视化与度量闭环驱动持续改进:每两周对流周期、计划达成率与返工率进行复盘。
- 从一个小项目试点,90天内完成组织级模板与节奏固化,稳步把“任务分解的正确性”转化为“高效交付的确定性”。
精品问答:
管理系统任务分解的核心步骤有哪些?
我在管理系统中经常遇到任务分解困难,不知道应该按照什么步骤来高效拆解任务。能详细讲讲管理系统任务分解的核心步骤吗?
管理系统任务分解的核心步骤包括:
- 明确项目目标:确保任务分解紧贴管理系统的整体目标。
- 制定任务清单:将大任务拆分为具体、可执行的小任务。
- 任务优先级排序:根据任务重要性和紧急程度进行排序。
- 资源分配:分配人力、时间和工具资源支持各个子任务。
- 进度监控与反馈:通过定期检查确保任务按计划推进。
案例说明:在一个ERP系统开发项目中,通过明确模块功能(如财务模块、库存模块),逐层拆解子功能,有效提升了项目透明度和执行效率。根据PMI报告,结构化任务分解可提升项目成功率达35%。
任务分解在管理系统中如何高效实施?
我想知道在管理系统中,任务分解有什么实用的方法可以帮助我高效实施,避免出现任务混乱或遗漏的情况?
高效实施管理系统任务分解的方法包括:
- 使用WBS(工作分解结构):通过层级化展示任务及子任务,便于管理和监控。
- 引入敏捷拆解技术:采用迭代方式逐步细化任务,适应变化需求。
- 利用项目管理工具:如JIRA、Trello,实现任务透明化和实时更新。
表格示例:
| 方法 | 优点 | 适用场景 |
|---|---|---|
| WBS | 结构清晰,便于分配资源 | 传统项目管理 |
| 敏捷拆解 | 灵活应对需求变更 | 快速迭代开发 |
| 项目管理工具 | 实时协作,状态透明 | 团队分布多样 |
数据支持:根据PMI统计,使用WBS的项目,其任务遗漏率降低20%。
如何通过任务分解提升管理系统的执行效率?
我发现管理系统任务分解虽然做了,但执行效率依然不高,有没有具体方法能通过任务分解提升整体执行效率?
提升执行效率的关键在于细化任务和明确责任:
- 精细化任务定义,避免任务过大导致执行阻滞。
- 明确责任人和截止时间,促进任务落实。
- 设置关键绩效指标(KPI)进行效果评估。
案例说明:某大型CRM系统项目通过将任务细分至具体开发模块和测试用例,配合责任人责任制,项目提前15%完成,团队满意度提升30%。
技术术语说明:KPI指关键绩效指标,是衡量任务执行效果的量化标准。
管理系统任务分解中常见的误区有哪些?如何避免?
我在任务分解时常常遇到任务分配不均或遗漏的问题,想了解管理系统任务分解中有哪些常见误区,怎样才能避免?
常见误区及避免方法:
| 误区 | 影响 | 避免策略 |
|---|---|---|
| 任务定义过于模糊 | 责任不明确,执行效率低 | 采用SMART原则,确保任务具体明确 |
| 任务分解层级过少或过多 | 导致管理复杂或遗漏细节 | 控制分解层级,一般不超过5层 |
| 忽视资源和时间评估 | 任务无法按时完成 | 结合资源可用性进行合理调配 |
SMART原则指任务应具体(Specific)、可测量(Measurable)、可达成(Achievable)、相关性(Relevant)、有时限(Time-bound)。避免这些误区,能提升任务分解质量和执行效果。
