工程项目HSE管理流程详解,如何高效开展HSE管理?

摘要:高效开展工程项目HSE管理的关键在于以流程为主线、以数据为驱动、以文化为保障,形成从识别到闭环的管理系统。核心做法包括:1、夯实领导与制度、2、风险分级管控与隐患排查闭环、3、作业许可与变更管理、4、承包商全生命周期管理、5、指标驱动与持续改进。其中,风险分级管控与隐患排查闭环需要从源头识别(JSA/HAZOP/LOPA),按红橙黄蓝进行分级,制定“四定”(定人、定时、定措施、定资金/物资)整改计划,设定闭环时限与复查标准,并纳入周/月度评审与奖惩,确保隐患不复燃,实现从“发现问题”到“解决问题”的闭环与可追溯。

《工程项目HSE管理流程详解,如何高效开展HSE管理?》

一、HSE管理总体框架与原则

  • 管理原则:
  • 以PDCA为主线:策划(Plan)—实施(Do)—检查(Check)—改进(Act)。
  • 风险优先:资源向高风险场景倾斜(吊装、受限空间、动火、高处、临电、挖掘、试运转)。
  • 数据驱动:用领先指标(观察、培训出勤、许可合规率、隐患闭环率)牵引落后指标(TRIR、LTIFR)。
  • 责任到人:RACI明确业主/总包/分包/监理的职责边界。
  • 全周期覆盖:从立项、设计、采购、施工、试运、交付到运行维保的HSE穿透式管理。

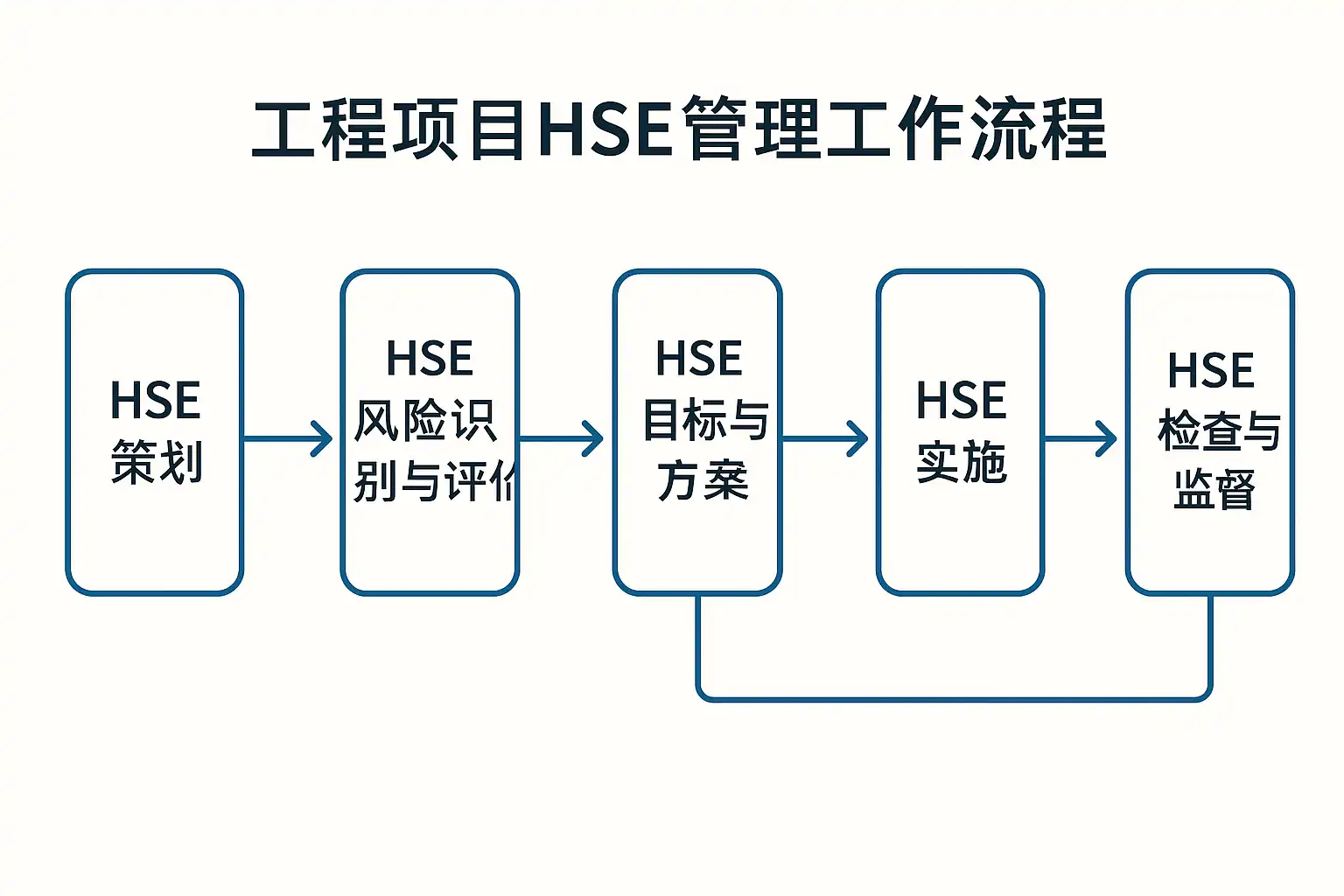

  • 总体流程(8步):
  1. 方针与目标设定(零伤害愿景+年度KPI)
  2. 组织与职责(任命HSE经理、设立现场安全委员会)
  3. 风险识别与分级(JSA/HAZOP/LOPA+红橙黄蓝)
  4. 控制措施策划(工程、管理、PPE三层防护)
  5. 作业许可与变更管理(PTW+MOC)
  6. 承包商管理(预审、入场、监督、评估、退出)
  7. 监测与检查(巡检、专项检查、第三方审核)
  8. 事件与绩效(事件报告、根因分析、指标评审、持续改进)

二、组织架构与职责清晰化(RACI)

  • 核心角色:
  • 业主方:制定总方针与指标,资源保障与监督。
  • 总包单位:现场HSE实施与协调,制度落地与许可签发。
  • 分包单位:作业风险评估与措施执行,人员培训与PPE配备。
  • HSE经理/工程师:制度、检查、事件调查与数据管理。
  • 监理/第三方:符合性审核与独立监督。
  • 政府/监管:法律法规合规要求与行政检查。
  • 职责分配建议(RACI示例):
事项/流程业主总包分包HSE经理监理/第三方
HSE方针与年度KPIACICI
施工组织设计HSE审查ARCRC
JSA/HAZOP组织与审批ARRRC
作业许可(PTW)签发CA/RRCI
变更管理(MOC)ARRRC
承包商入场评估ARRRC
隐患排查与闭环CA/RRRC
事故报告与调查ARRRC
指标监控与评审ARRRC

注:A负责(Accountable),R执行(Responsible),C咨询(Consulted),I知会(Informed)。

三、风险识别与分级管控(核心流程)

  • 风险识别工具:
  • JSA:按作业步骤识别危害、评估风险、制定控制措施。
  • HAZOP:对设计/工艺节点进行偏差分析(高温、高压、流量、成分等)。
  • LOPA:对关键防护层的独立性和有效性进行量化评估。
  • 现场走查+BBS:行为安全观察,纠正不安全行为。
  • 分级管控模型(红橙黄蓝):
  • 红色(重大风险):必须专项方案+专家论证+总包/业主签批+专人监护+应急资源就位(如大型吊装、深基坑、受限空间动火叠加)。
  • 橙色(较大风险):作业许可+双人确认+班组长现场签字+动态风险评估。
  • 黄色(一般风险):作业前交底+个人防护+现场巡查。
  • 蓝色(低风险):常规管理即可,但纳入抽检。
  • 闭环机制(四定+时限+复查):
  • 四定:定责任人、定整改措施、定完成时间、定保障资源。
  • 设定时限:重大隐患24小时内临时控制、72小时内完成工程治理。
  • 复查标准:照片/记录/测试数据+第三方或跨班组复核。
  • 常见高风险作业控制清单:
  • 受限空间:气体检测(三次确认)、通风、救援预案、外部监护。
  • 动火:动火等级划分、可燃物清理、防火毯、消防器材、动火分析。
  • 高处作业:坠落防护系统(双挂点)、脚手架验收、孔洞封闭。
  • 吊装:吊装计划、指挥手势统一、风速限制、禁入回转半径。
  • 临时用电:三级配电两级保护、漏保测试、绝缘检查。
  • 土方挖掘:地下管线探测、支护方案、边坡监测、雨天停工标准。

四、作业许可(PTW)与变更管理(MOC)

  • 作业许可流程要点:
  1. 申请:分包/班组提交作业申请与JSA。
  2. 评估:HSE工程师现场勘查+风险分级。
  3. 措施:工程/管理/PPE三层措施到位验证。
  4. 签发:总包授权人签字,重大风险需业主复核。
  5. 现场交底:班前会逐项确认+点名到人。
  6. 监护与复核:全程监督,条件变化即停工。
  7. 完工关闭:现场复查、记录归档、经验反馈。
  • 常见许可类型与要点矩阵:
许可类型触发条件核心控制点关闭条件
动火许可火花/明火/焊接切割清除可燃物、动火分析、消防器材就位、气体检测热源清除、冷却、复测合格
受限空间氧含量/有毒有害气体风险通风、持续监测、救援准备、外部监护连续监测合格、人员清点
高处作业≥2m坠落高度风险坠落防护、脚手架验收、工具系挂防护撤除后核查现场安全
吊装起吊重量/复杂工况方案论证、指挥、禁入区、风速限制设备就位、卸载稳定
临电临时线路/设备漏保测试、绝缘、防护标识通电测试、绝缘复验
  • 变更管理(MOC):
  • 触发:设计变更、材料替换、工序调整、临时设施变更、人员/组织变化。
  • 流程:提出变更→风险评估→批准→实施→验证→归档。
  • 要点:变更未批准不实施;变更导致风险升高时需升级许可与应急准备;涉及法规的须咨询法务和监管。

五、承包商全生命周期管理

  • 准入与评估:
  • 资质审查、业绩与事故记录、HSE体系文件、关键人员资格。
  • 评分达标后方可入场,未达标提供纠正计划或淘汰。
  • 入场与培训:
  • 三级教育(公司级、项目级、班组级)+考核。
  • 特种作业(电工、焊工、起重指挥)持证上岗核验。
  • 现场管理:
  • KPI对赌:许可合规率、隐患整改及时率、观察参与度、违规扣分制度。
  • 联合检查与共管:总包与分包同频巡查、共享隐患清单。
  • 绩效与退出:
  • 月度HSE评分与排名,连续不合格启动整改或退出机制。
  • 奖励:安全表现与进度结算挂钩。

六、监测、检查与指标体系(领先+落后)

  • 指标框架:
  • 领先指标:安全观察次数/千工时、许可合规率、培训覆盖率、隐患闭环率、应急演练完成率。
  • 落后指标:TRIR(总可记录事故率)、LTIFR(损失工时伤害率)、近失事件数、环境事件数。
  • 数据管理:
  • 移动端填报+拍照留证+自动统计看板。
  • 周会看板亮灯(红橙黄),月度例会滚动分析。
  • 检查频率:
  • 日常:班组长现场巡查(≥1次/班)。
  • 周度:HSE经理+专业工程师联合检查。
  • 月度:业主/总包联合审核+专项主题(例如吊装月)。
  • 季度:第三方体系审核或交叉检查。
  • 事件管理:
  • 报告时限:轻伤/近失24小时内、重伤/重大事件1小时内上报。
  • 根因分析:5Why、鱼骨图、ICAM,形成纠正预防措施(CAPA)。
  • 知识复盘:事故通报+案例学习+题库抽考。

七、分阶段交付物与里程碑管理

  • 各阶段HSE必备交付物与评审点:
项目阶段关键HSE交付物里程碑评审与放行条件
立项/可研HSE方针、目标、合规清单、初步风险识别项目章程批准、资源到位
设计HAZOP报告、固有安全方案、环保“三同时”承诺设计审查通过(含HSE)
采购供应商HSE评估、关键设备安全要求合同签署含HSE条款
施工施工组织设计HSE专篇、PTW流程、应急预案与演练计划开工令前HSE审查通过
试运行试运风险评估、应急演练记录、操作规程试运许可签发
竣工交付竣工HSE资料、培训与交接、缺陷清单交付前HSE综合验收
运行维保例行检查计划、持续改进清单年度评审与再认证
  • 里程碑策略:
  • HSE“闸门”前置:不满足放行条件不得开工或转序。
  • 与进度耦合:将HSE交付物纳入进度计划与合同节点。

八、技术与数字化赋能

  • 工具与技术:
  • BIM+四维进度:预演吊装路径与高处作业搭设方案。
  • IoT与可穿戴:气体检测、人员定位、坠落预警、设备状态。
  • 电子许可系统:权限控制、条件清单、时限管理、轨迹留痕。
  • 数据看板:自动化指标计算、异常提醒、趋势分析。
  • 应用策略:
  • 从高风险场景切入(受限空间、动火),试点后推广。
  • 以合规为底线,以效率为目标(减少纸面许可时间、提升闭环速度)。

九、健康与环境管理要点

  • 职业健康:
  • 粉尘/噪声/振动/化学品暴露评估与监测。
  • 体检与健康档案、职业病防护、心理健康支持。
  • 环境管理:
  • 三废(气/水/固)控制与监测,噪声与扬尘治理。
  • 环评与“三同时”合规:设计、施工、投产同步落实环保设施。
  • PPE管理:
  • 发放、佩戴、点检与替换周期;防护等级与作业匹配。

十、常见难点与解决方案

  • 工期压力与安全冲突:
  • 解决:关键路径的HSE资源前置;红色风险一票否决;并行作业设安全缓冲。
  • 承包商多、标准不一:
  • 解决:统一许可与培训标准;联合检查;评分与结算挂钩。
  • 现场条件变化快:
  • 解决:动态风险评估(DRA);变更管理“MOC即停工”原则。
  • 文化与行为:
  • 解决:BBS行为观察、榜样引领、可视化战报与奖励机制。

十一、成本效益与价值证明

  • 成本构成:培训、检测/监测、工程控制(脚手、护栏、通风)、数字化系统、第三方审核。
  • 效益体现:
  • 事故减少与停工损失降低、保险与索赔成本下降、工期稳定。
  • 经验数据:领先指标提升常与TRIR下降相关(例如观察次数提升50%,近失事件报告上升→严重事故下降)。
  • 量化方法:
  • 安全投资ROI=(因事故减少的直接+间接成本节省)/安全投入。
  • 建立“避免损失台账”以固化成果。

十二、案例示例与落地路径

  • 案例:化工项目大型塔器吊装
  • 风险识别:风速、吊点强度、回转半径、地耐力、交叉作业。
  • 控制措施:专家论证方案、双机吊试吊、风速>10m/s停吊、禁入区布控、指挥统一手势。
  • 执行:PTW签发、班前交底、实时风速监测、视频留痕。
  • 结果:零事故完成,近失事件2项已闭环(回转半径误入和对讲机干扰)。
  • 落地路径(30-60-90天行动计划):
  • 0-30天:制定HSE方针与KPI;完成承包商HSE预审;上线电子许可试点;编制高风险清单。
  • 31-60天:全面推行PTW;专项治理(受限空间/动火);建立隐患四定闭环看板;开展第一次应急演练。
  • 61-90天:第三方审核与交叉检查;完善数据指标与红橙黄预警;发布年度改进计划;与进度节点绑定HSE闸门。

十三、结论与建议

  • 结论要点:
  • 高效HSE管理的核心是“风险分级+许可与变更+闭环与数据+责任协同”,以PDCA贯穿全周期。
  • 承包商与数字化是放大效率与可控性的关键杠杆。
  • 建议与下一步行动:
  • 立刻建立红色风险一票否决清单与现场闸门。
  • 部署电子PTW与隐患闭环看板,做到“可视化+追踪化”。
  • 以吊装、受限空间为突破口开展专项治理与演练。
  • 将领先指标纳入周/月度例会与合同考核,形成文化与制度的双轮驱动。

精品问答:


工程项目HSE管理流程包括哪些关键步骤?

我在参与工程项目时,常常听说HSE管理流程对安全和环保很重要,但具体包含哪些步骤呢?我想知道完整的流程框架,方便我更好地理解和执行。

工程项目HSE管理流程主要包括以下关键步骤:

  1. 风险识别与评估:通过风险矩阵(如概率×影响程度)量化潜在危害。
  2. 制定HSE计划:结合项目特点,设定安全目标和环保措施。
  3. 实施控制措施:包括工程控制、行政管理和个人防护装备(PPE)。
  4. 监测与检查:定期进行现场检查和环境监测,确保措施落实。
  5. 培训与沟通:开展针对施工人员的安全环保培训,提高意识。
  6. 事故应急管理:建立应急预案,模拟演练提升响应能力。
  7. 持续改进:通过审核和反馈,优化HSE管理体系。此流程通过系统化管理,有效降低事故率和环境影响,提升项目整体安全水平。

如何高效开展工程项目HSE管理?

我负责一个大型工程项目,想知道有哪些高效的方法可以提升HSE管理的执行效果,避免资源浪费和管理漏洞?

高效开展工程项目HSE管理,可以从以下几个方面入手:

  • 制定详细且可操作的HSE管理计划,明确责任分工。
  • 利用数字化工具(如HSE管理软件)实时监控安全指标,提升数据透明度。
  • 定期开展风险评估和现场安全巡查,及时发现隐患。
  • 强化员工培训与安全文化建设,培养‘人人是安全员’的意识。
  • 建立快速反馈和应急响应机制,确保问题及时解决。 根据统计,实施数字化管理工具的项目事故率可降低30%以上,培训覆盖率提升至95%的团队,整体安全表现显著改善。

工程项目中常见的HSE风险有哪些?如何有效识别?

我对工程项目中的HSE风险识别不太了解,想知道一般存在哪些主要风险,和具体的识别方法是什么?

工程项目中常见的HSE风险包括:

  • 人员伤害风险(如高空坠落、机械伤害)
  • 环境污染风险(如废水排放、噪声超标)
  • 火灾爆炸风险(如易燃易爆物品管理不当) 风险识别方法主要有:
  • 现场检查(使用安全检查表)
  • 事故案例分析(借助历史数据统计)
  • 风险矩阵法(评估风险发生概率与严重性) 例如,某大型建设项目应用风险矩阵法,识别出高空作业为高风险作业,随后加强防护措施,项目期间高空坠落事故率下降了40%。

怎样利用数据提升工程项目HSE管理的科学性?

我想知道如何通过数据分析来提升HSE管理的科学决策能力,避免凭经验做决策的盲目性?

数据在工程项目HSE管理中扮演关键角色,具体做法包括:

  • 收集事故率、隐患数量、安全巡检合格率等关键指标(KPI),建立数据仓库。
  • 使用数据分析工具(如Excel数据透视表、BI平台)进行趋势分析与异常检测。
  • 通过数据驱动的风险评估模型,精准定位高风险环节。
  • 实施绩效考核,依据数据结果调整管理策略。 案例:某工程项目通过数据分析发现夜间施工事故率高达60%,及时调整班次和安全措施后,事故发生率下降至20%。这种数据驱动的管理方法提升了项目安全管理的科学性和精准性。
